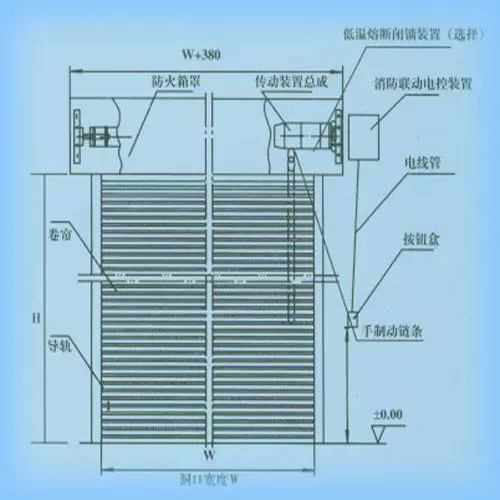

防火卷簾門:防火卷簾門安裝步驟
作者:錦宏門業
日期:2024-03-28 09:55:43
閱讀量:0
防火卷簾門廣泛應用于商場,商廈及地下車庫,下面錦宏門業對防火卷簾門安裝進行一步一步的詳細說明一下:
第一步:安裝導軌。
1、在防火卷簾門的兩側確定導軌安裝位置,用錘線放出導軌基準線,放出導軌連接件固定螺栓十字線,導軌超過吊頂不小于75cm。
2、用沖擊鉆在墻柱上打出連接件固定膨脹螺栓孔,連接件的間距不得大于600 mm,兩端距導軌口100 mm。先上下固幾塊連接件,將導軌貼上,校正其垂直并點焊,導固定后再?gòu)?fù)一下導軌的垂直度,每米不得大于5 mm,全長垂直度不得超過20 mm,復合簾面嵌入導軌深度(見GBl4102—2005)。
3、將其余連接件裝上,連接件與導軌之問采用點焊,每件連接件與一導軌間點焊點不少于5點,點焊的寬度不小于5 mm,焊接處絕不應穿現象發生。采用不銹鋼導軌時焊條采用不銹鋼焊條。
第二步:安裝卷軸。
1、依據大樣圖中卷軸的設計中心高度,在立柱或墻上定出主動支承板的中心位置,放出膨脹螺栓的中心十字線。
2、以主支承板中心為基準,用水平塑料管找出對應的從動支承板中心和從動膨脹螺栓孔十字線。
3、打孔:用沖擊鉆打膨脹孔要求鉆頭垂直于柱面,若個別螺孔碰鋼筋,鉆不進則可適當移動,但不能影響牢固和外觀。
4、安裝直支撐扳.
(1)裝主動支承板(驅動機支架事先連接,焊接在支承板上),用螺母,彈簧摯圈,平墊圈把穿過支承扳孔的膨脹栓旋緊, 要求支承板面垂直于卷軸。
(2)裝從動承板方向同上,但在緊螺栓前,要求川水平管校核從動支承板的中心高度是否與主動支承板一致,水平度控制在洞口高度的1/300內,如有偏差及時調整。
(3)支承板隨整扇門的重量,有些支承板雖有膨脹栓固定,但還不夠穩固,則應補以支撐或加強筋,現場固定、配焊、磚墻上固定支承板用對穿栓。
5、安裝防火卷軸
(1) 卷軸安裝前,先將掛板定好方向裝到卷軸上,再把4-6片簾板裝到掛板上并卷緊在卷軸上川鐵絲扎牢。
(2) 吊裝卷軸,一定要注意安全,設專人指揮、人字梯、腳手架、手拉葫蘆都要經過檢查。安裝時先將套上軸承及座的光軸塞入卷軸端孔中,對準位置后將軸承固定螺栓擰緊。
(3) 卷軸上好后,可左右移動卷筒調節位置。同時用水平尺和水平管復核一下卷軸的水平。調整好后,光軸與卷軸滿焊固定,光軸與軸承用支頭螺釘固定。
(4) 卷軸吊裝時要特別注意不要碰壞卷在軸上的簾板,用鋼絲 繩捆扎時要墊木板。
第三步:安裝付軸特別場合,必須裝付軸時。
1、在門柱一端確定付軸中心高度位置,放出軸承板連接螺栓孔十字線,以此為基準,剛水平管找出另一端門柱付軸中心位置, 放出軸承板螺孔十字線。
2、用沖擊鉆打膨脹螺栓孔,上膨脹螺栓要求同前。
3、上軸承座及付軸,同時復核水平面度,操作同卷軸。
第四步:安裝防火卷簾門電機。
在支架上鏈輪上先套上鏈條,固定驅動底座前,把鏈條套到小鏈輪上,然后旋緊固定螺栓,這時抖動鏈條能使卷軸轉動。
第五步: 簾板安裝。
1、先松開卷簾上的幾塊簾板,用水平管,直尺校核卷簾的不平度不大于洞口高度的1/300,若傾斜超差,找出原因并進行調整。
2、利用卷軸轉動,將簾板穿上,最后裝上簾板底梁。上簾板時要注意封頭,,另外若事先將其余簾板穿簾在一起要特 別注意在移動,捆扎時不要讓簾板產生變形。
4、檢查一下導軌上口園弧彎口是否合適,然后將卷簾放下,走動遍觀察是否有卡主的現象。
第六步:安裝托輪架設計需要安裝托輪時,先在門兩側墻柱上確定支架位置,方 法同卷軸。裝上支架后再裝托輪,各托輪的中心高度和水平度應統一,再加以固定。
第七步:安裝電控箱,鎖盒等。
1、根據要求放鎖盒,電控箱螺孔十字線,用沖擊鉆打眼。鎖盒,電控箱安裝要到平豎直,用M6或M8螺栓固定,固定要牢靠。
2、裝電線管連接鎖盒和電控箱,電線管兩端餃絲用專用螺帽 旋緊,如需方有需要,可采用銅接頭連接,電線管管卡間距一般 不超過100cm。
3、裝電器控制板,限位器。
4、接電器連接線,丌關線,電源線,信號線等,接線標準按“低壓用戶電氣裝置規程”操作,金屬軟管內兩頭電線用塑料管或(黃蠟管)包扎,接地線用雙色線,特別注意接地線吲定要牢固。
5、接通電源,手動將卷簾放下三分之一按鈕卷動簾板,調整上下限位,然后操縱卷簾上下走幾遍,檢查一下卷簾運行是否平穩。
第八步: 安裝防火隔斷墻。
1、放防火隔斷墑位置線,在不影響卷簾的情況下,防火隔斷墻應盡量靠近卷軸及導軌。
2、根據放線,用沖擊鉆在墻側,頂部打膨脹螺栓固定。
3、將防火板裝到角鋼框內電焊固定,防火隔斷墻安裝要求平直、牢靠。
第九步:安裝后對未進行防腐處理的部位,電焊疤(焊接應去除焊渣及銹層)涂上防銹漆。
以上九步做完之后整個一樘完整的防火卷簾門的算圓滿的安裝完畢。
